组织建设单位、设计单位、监理单位和施工方进行彻底的技术交底。必须完全理解设计意图,特别是基础载荷、预埋件/预埋管线的位置、标高和精度要求。
这是确保施工顺利进行的基础,绝不能忽视。
技术交底与图纸会审:
组织建设单位、设计单位、监理单位和施工方进行彻底的技术交底。必须完全理解设计意图,特别是基础载荷、预埋件/预埋管线的位置、标高和精度要求。
检查所有图纸(土建、机械、电气、管道)的一致性,及时发现和解决冲突。
基础验收 (Foundation Acceptance):
这是重中之重。必须严格按照设计图纸验收混凝土基础。
中心坐标和标高:检查基础中心点坐标和基准标高,误差必须在允许范围内(通常±5mm)。
水平度:基础上表面(特别是锚栓板所在平面)的水平度至关重要,需要用精密水平仪或全站仪测量。不平的基础会导致池体倾斜,影响耙架驱动中心的垂直度。
预埋地脚螺栓/锚板:检查地脚螺栓或预埋锚板的位置、标高、伸出长度及垂直度,这是设备固定的根本。
基础强度:查验混凝土的养护记录和强度试验报告,确保达到设计强度后方可进行安装。
设备开箱检验:
与业主和监理共同开箱,检查设备、零部件、备件和专用工具的数量、规格是否与清单一致。
仔细检查核心部件(如驱动装置、耙架、轴) 在运输过程中有无变形、损坏或锈蚀。
施工方案与资源准备:
编制详细的吊装方案(特别是大型池体的吊装)和专项方案。
准备合适的吊装设备(通常需要大吨位汽车吊或履带吊)、安装工具(特别是高精度测量仪器)和人员资质。
这是施工的核心,精度控制是的主题。
中心支座的安装:
这是整个浓密机的“心脏”和基准点。首先安装底部中心支座或推力轴承座。
必须调整其中心位置和水平度,误差要小于0.5/1000。这是后续耙架能否平稳旋转的基础。

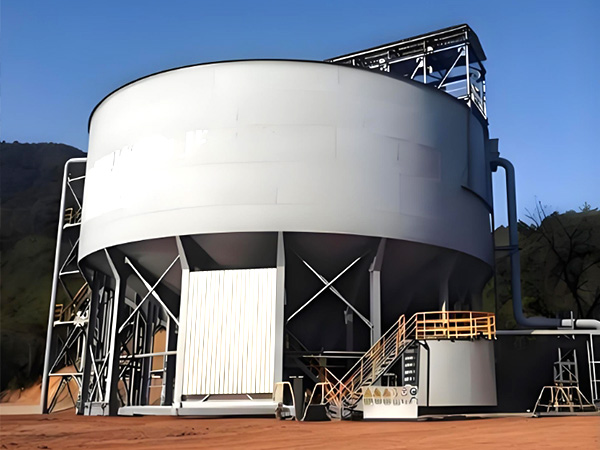

池体安装 (Tank Erection):
钢制池体:如果是分段到货,在现场组对焊接。
圆度控制:焊接时要严格控制筒体的圆度,避免出现椭圆或变形。
垂直度控制:池体整体垂直度是关键,特别是对于大型深锥浓缩机,需要用经纬仪或全站仪从两个垂直方向持续监测。
焊接质量:所有焊缝必须进行无损探伤(如煤油渗透、超声波检测),确保无渗漏。特别是锥体部分,将来承受的静水压力和泥浆压力。
混凝土池体:模板支护和混凝土浇筑要确保内壁光滑、尺寸准确,为后续安装提供良好条件。

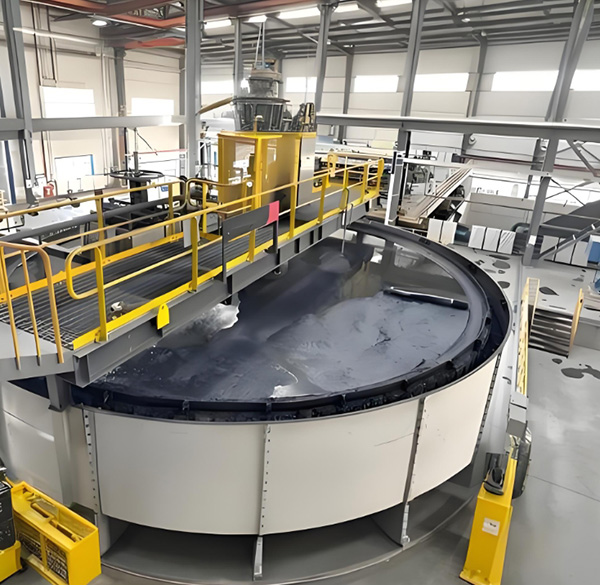

驱动装置和提升装置的安装:
将驱动头(包括电机、减速器、提升机构)吊装到中心支座上。
检查驱动装置的水平度和与池体的同心度。
测试提升装置(液压或机械)的动作是否灵活、平稳、无卡涩。
耙架系统的安装:
主轴的垂直度:这是安装的核心之核心。主轴必须很不错垂直(误差通常要求<1/1000),并且位于池体的几何中心。不垂直的主轴会导致旋转力矩不均,严重时会导致断轴或压耙。
耙臂安装:连接耙臂,确保其相对于主轴的水平度和设计角度。

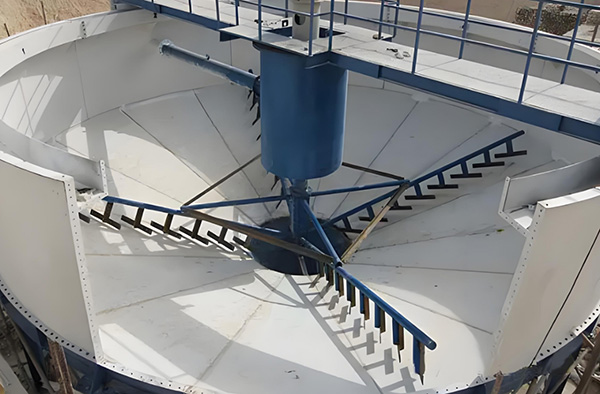

耙叶调整:安装耙叶时,要确保其底部与池底(特别是锥部)保持设计要求的间隙。间隙过大影响刮泥效果,间隙过小会增加运行扭矩。
管道和仪表安装:
进料井:确保其位置居中,固定牢固。
底流管道:管道和阀门安装要牢固,法兰连接处密封良好,避免未来高压运行时泄漏。
仪表:按设计安装泥位计、压力传感器、扭矩传感器等。这些是自动化运行的“眼睛”,其安装位置和校准极其重要。
