双边链型刮板输送机安装方案针对新疆地区(如哈密、乌鲁木齐等)的低温、多风沙及大温差工况,以下为
双边链型刮板输送机的详细安装步骤及注意事项,确保设备稳定运行:
安装前准备
- 基础施工
- 地基处理:
- 地基承载力≥200kPa,冻土区需换填砂石(深度≥1.5m)或打桩加固。
- 基础表面水平度误差≤3mm/m,预埋钢板厚度≥20mm。
- 地脚螺栓定位:
- 螺栓间距误差≤2mm,垂直度偏差≤1/1000,二次灌浆采用无收缩水泥。
- 设备验收
- 检查链条(破断负荷≥850kN)、刮板(厚度≥12mm)、驱动装置(电机+减速机)是否完好。
- 链条预拉伸处理(初始伸长量),避免运行后过度松弛。

安装流程

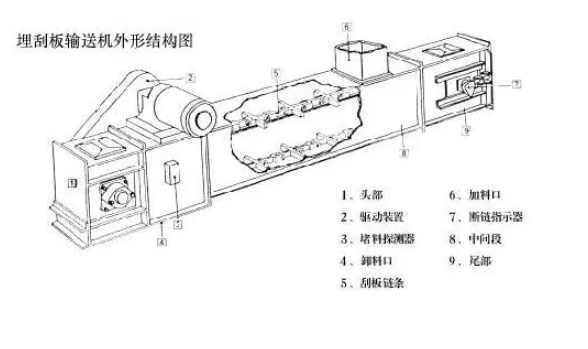

1. 输送槽体安装
- 分段组装:
- 槽体按顺序吊装(从头部至尾部),法兰连接处加装耐油橡胶垫(厚度3-5mm),螺栓扭矩≥400N·m。
- 槽体直线度误差≤5mm/10m,全长累计≤20mm(激光准直仪校准)。
- 耐磨衬板铺设:
- 底部衬板(NM400材质)采用沉头螺栓固定,接缝错开≥50mm,防止物料卡入。
2. 驱动装置安装
- 驱动单元定位:
- 驱动部(含电机、减速机、链轮)与机头架中心线偏差≤1mm。
- 链轮轴水平度≤0.5/1000,联轴器对中误差≤0.05mm(百分表检测)。
- 液力偶合器充液:
- 按设计充液量(如总容积的80%)注入难燃液(如L-HW32),避免过载冲击。

3. 链条与刮板安装
- 链条预紧:
- 双边链条同步铺设,通过张紧装置(液压或螺旋式)施加初始张力(约为链条破断力的10-15%)。
- 链条垂度控制在20-30mm(跨度10m内),确保双边松紧一致。
- 刮板固定:
- 刮板间距按设计(如300-500mm)均匀分布,螺栓加装防松垫片,扭矩≥220N·m。
- 刮板与槽底间隙调整至3-5mm,避免卡阻或漏料。
4. 张紧与保护系统安装
- 尾部张紧:
- 螺旋张紧装置预留50-100mm调整余量,适应链条热胀冷缩(新疆昼夜温差达30℃)。
- 防护:
- 安装断链检测传感器、过载报警装置,防护罩覆盖旋转部件(间隙≤5mm)。
-
